兵马未动,粮草先行。这是打仗取胜的先决之道,放到生产经营上也是如此。变电所作为油田生产电力引擎,是站点投运的先决条件。在长庆油田采油七厂洪德油田,这个变电所成功通电。

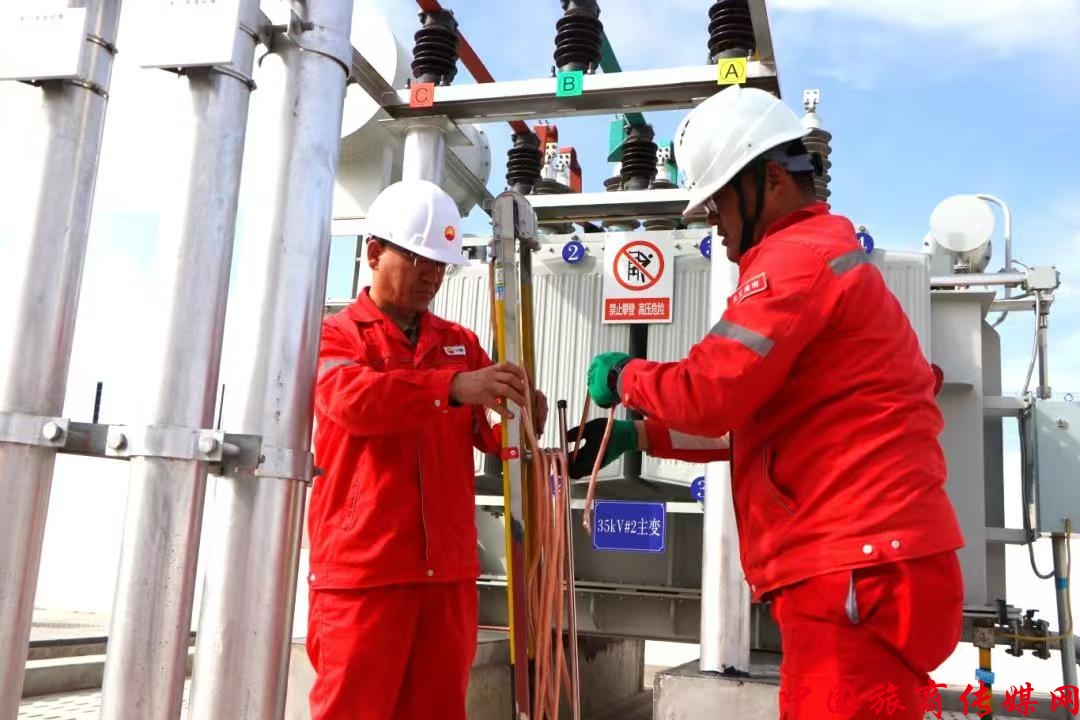

11月1日20时36分,罗山川35kv供电线路、35kv变电主变、10kv开关柜等设备通电试运行,各项技术指标合格、运行参数正常,这标志着采油七厂洪德油田重点电网建设项目——罗山川35kV输变电工程一次投运成功。
洪德油田罗山川35kV变电所工程于2024年3月20日破土动工,11月1日顺利投运,历时200余天。管理人员现场跟班“一线指挥”、“一线督导”、“一线落实”,全过程融入工程建设,严格对标工程建设计划、厘清工作职责界面、优化各项专业施工建设工序,深入现场对接督导施工建设工作,严把现场土建施工、设备生产制造、电气设备安装等各个环节,全面保证各项工作按期完成。
罗山川35kv变电所的顺利投运将彻底改善洪德油田生产供电环境,有效提升供电可靠性和电网运行安全性,满足了洪德油田环五联合站、100人保障点、6座增压站及300余口油水井的电力供应任务,实现了重点工程当年开工、完工以及验收投运,为“绿色、低碳、智能、效益”的洪德油田开发建设提供了安全、稳定、充足的电力保障。
